5月26日,大同—怀来—天津南1000千伏特高压交流线路工程冀北段顺利完成跨越1000千伏家定双回线路施工,为后续全线贯通及按期投运奠定了坚实基础。

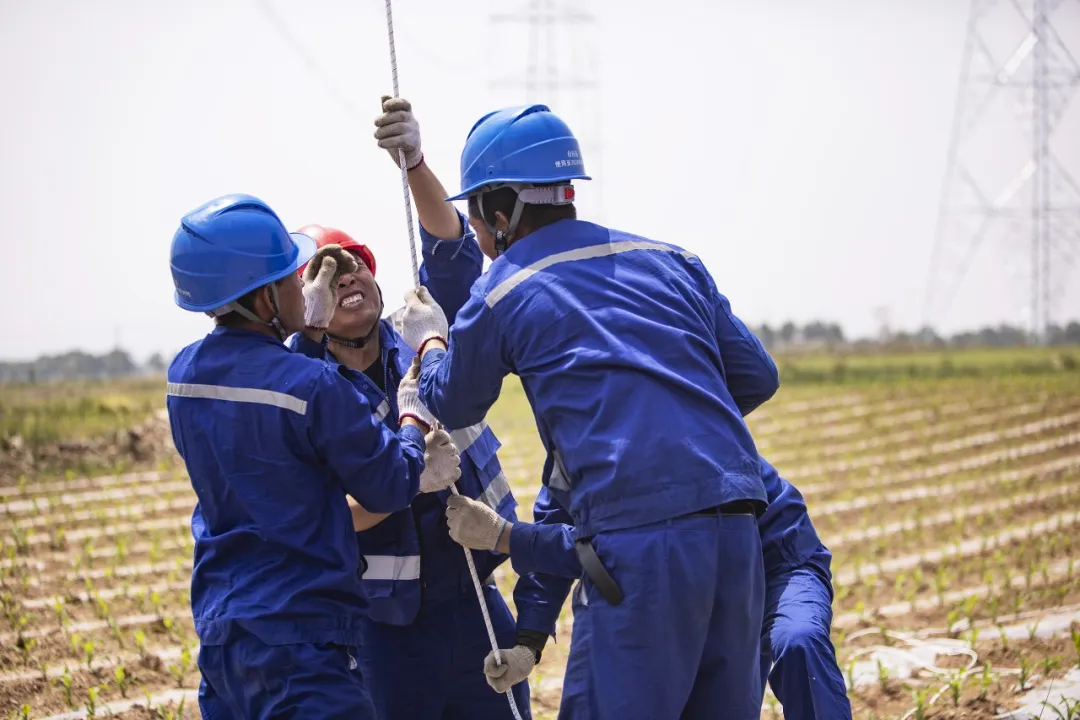

▲大同—怀来—天津南1000千伏特高压交流线路工程跨越1000千伏家定线紧线施工(王阳阳摄)

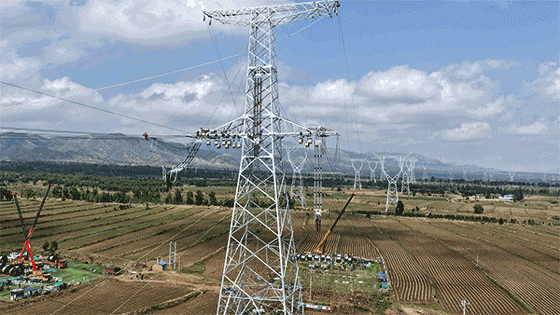

▲大同—怀来—天津南1000千伏特高压交流线路工程跨越1000千伏家定线张力架线施工(王阳阳摄)
本次施工被跨越的1000千伏家定线,自北向南连接河北省张家口新能源基地与雄安新区,是保证雄安新区清洁用电的重要供电通道。而大同—怀来—天津南特高压线路,自西向东蜿蜒,二者路径在阳原县交叉。跨越施工中,1000千伏家定线两侧的铁塔全高达153.3米,两塔间距315米。同时,施工所用导线单千米重量超2吨,采用4线张力机同时展放,作业过程对牵引力、张力要做到精准控制,施工难度及安全管控要求极高。

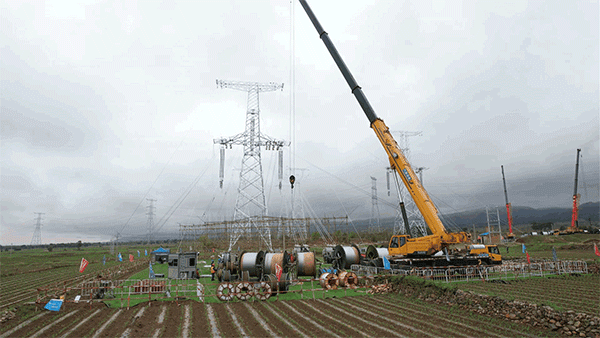

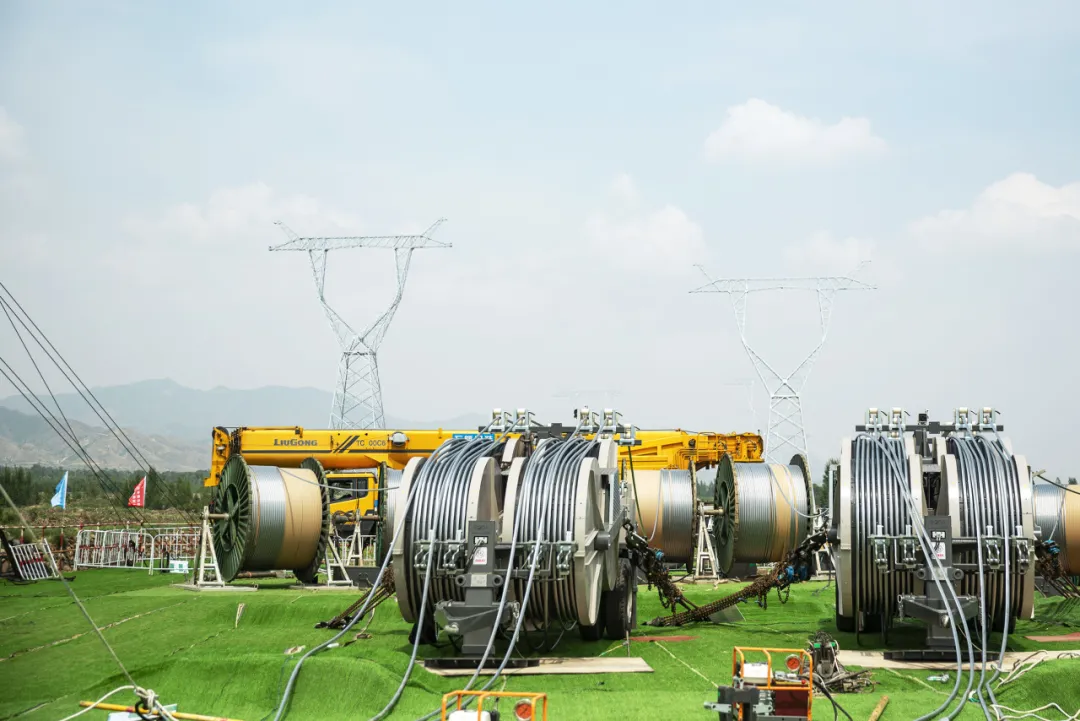

▲张力场机械设备已就位,完成跨越前准备工作(王续摄)

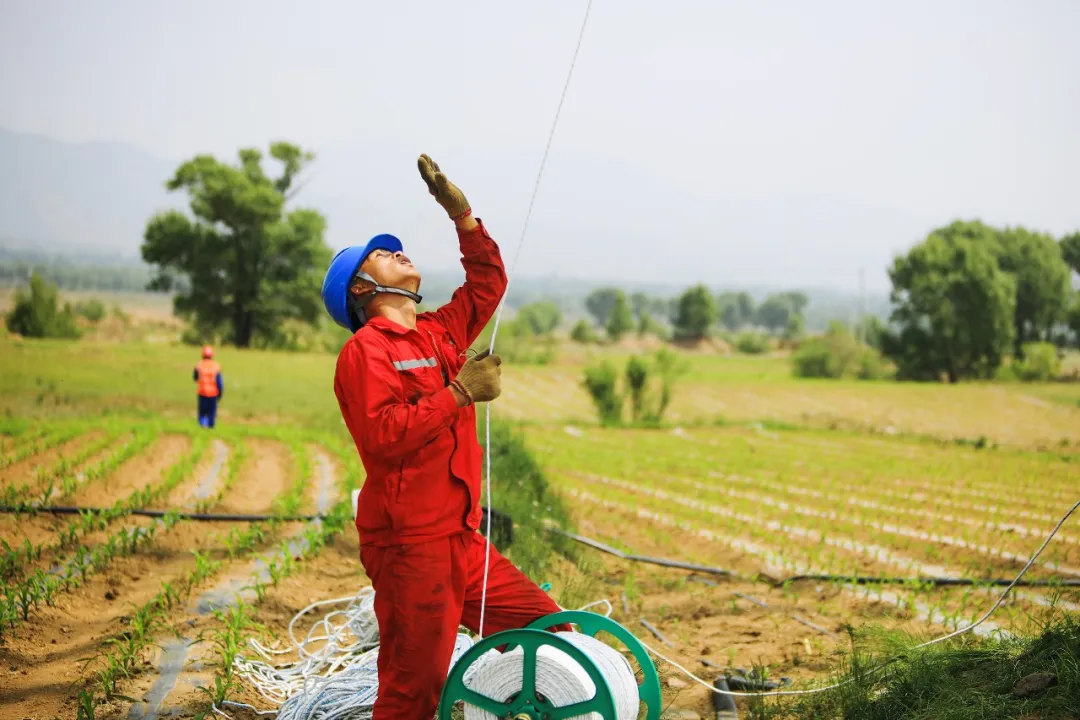

▲施工人员通过绳索牵拉将PVC管吊运至百米高空(王续摄)

▲现场施工指挥人员查看导引绳状态(王续摄)

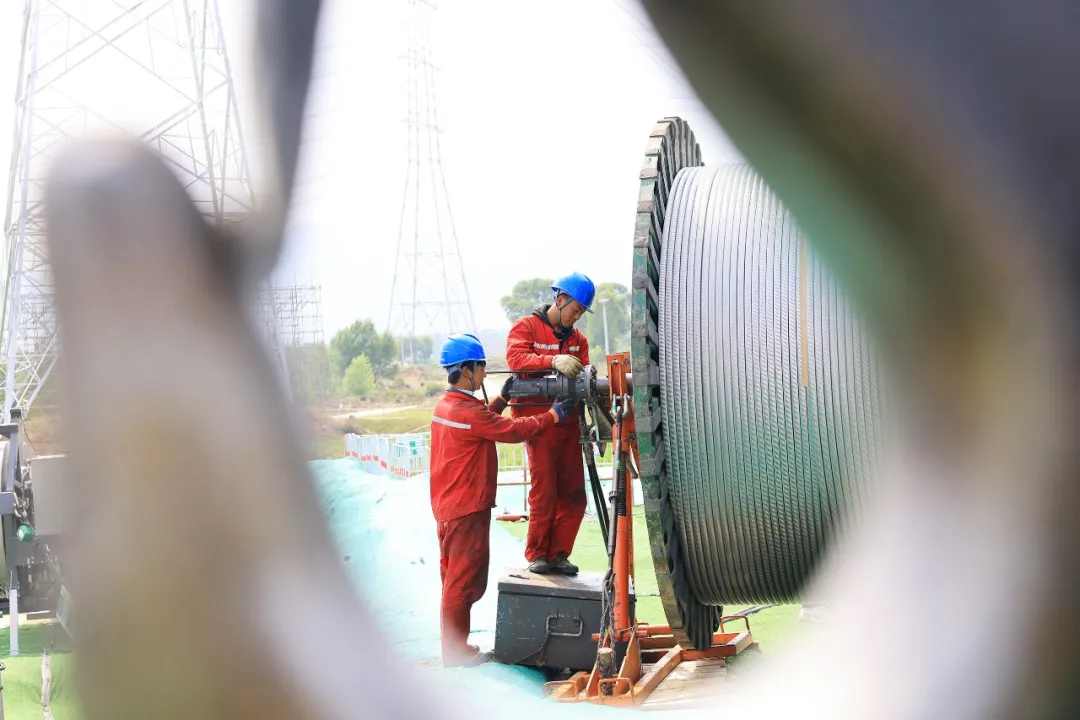

▲施工人员安装导线液压轴杠,进行张力架线准备工作(赵勇摄)

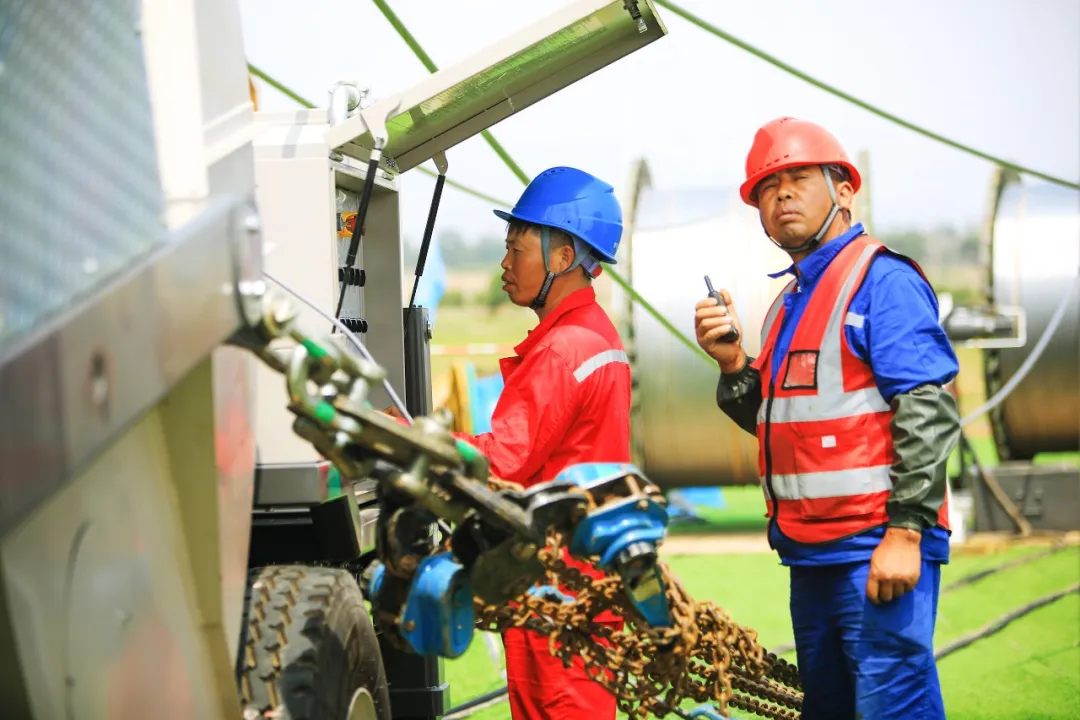

▲张力机操作人员进行张力调整,确保走板安全通过滑车(王续摄)
为确保重要跨越万无一失,国网冀北工程管理公司牵头成立专项攻坚专班,组织行业专家反复研讨论证,科学优化施工组织方案,合理缩减放线施工区段,有效降低高空作业频次与现场施工交叉风险,筑牢施工安全防线。施工现场全面投用集控可视化智能牵张作业系统,依托高清智能监测、远程集中操控等数字化手段,精准把控放线牵引力、导线弧垂及施工设备运行状态,最大限度削减高空高危作业量,以智能化手段保障施工平稳推进。

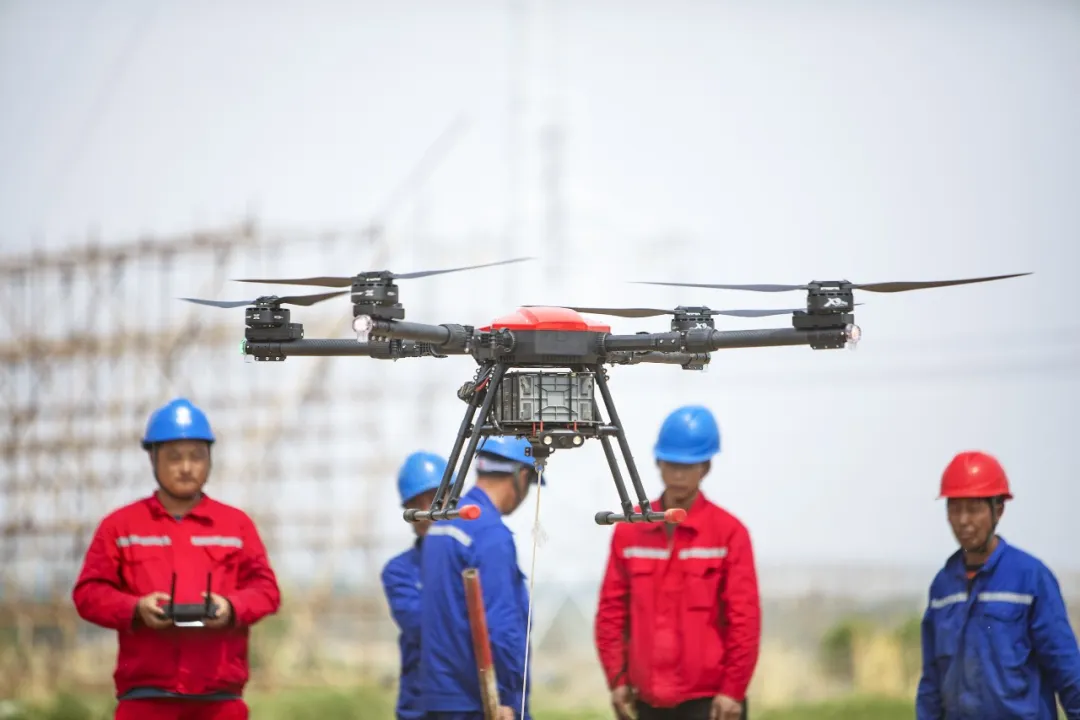

▲施工人员使用无人机展放初级导引绳,提高施工效率(王续摄)
“考虑到张家口坝上地区新能源外送需求,我们制定了双回线路同时停电、施工的方案,相比临时迁改一回线路方案,节约工程投资四千余万元。施工过程中投入150余名作业人员、16台大型机械设备,多班组同步流水作业,在7天极限窗口期内完成施工,较常规作业时间缩短了5天。”业主项目部执行经理王帅表示。
大同—怀来—天津南1000千伏特高压交流线路工程是贯通山西、冀北能源基地与天津负荷中心的能源“大动脉”,预计2027年投运。届时,华北1000千伏主网架将进一步完善,区域特高压送电能力将提升至2100万千瓦。每年可新增新能源消纳电量超146亿千瓦时,节约标准煤445万吨,减排二氧化碳超1181万吨,全面强化京津冀电网安全保供能力,为区域经济绿色低碳高质量发展注入强劲动能。
