4月18日,甘肃至浙江±800千伏特高压直流输电线路工程(陕4标)全线贯通。历时9个月奋战,在北京送变电公司建设者的攻坚克难之下,项目提前7个月完工,成为陕西段6个标段中率先实现全线贯通的项目,为工程整体按期投运打下了坚实根基。

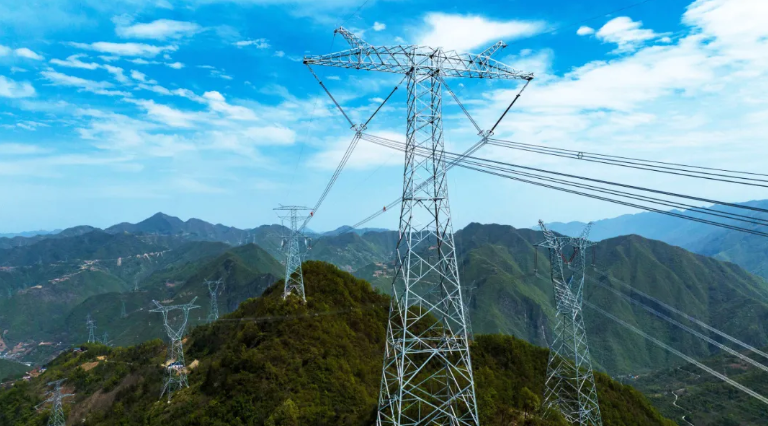

甘浙特高压陕4标线路全长93.429公里,是世界首条在送端和受端均采用柔性直流技术的特高压工程,该标段新建铁塔190基,线路纵贯秦巴群山。高山峻岭占比高达71.5%,山地占比28.5%,是陕西段线路最长、塔基最多、海拔最高、地形最险、索道架设数量最多的标段。

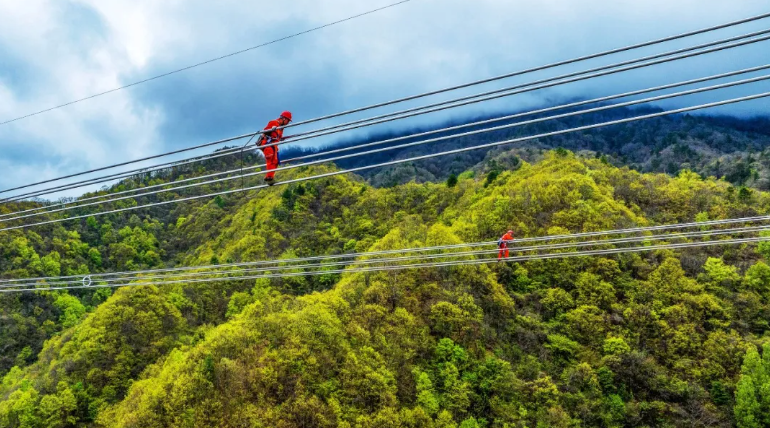

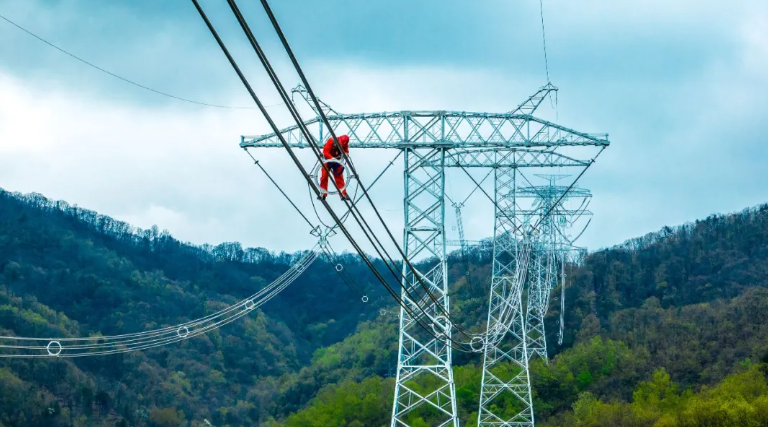

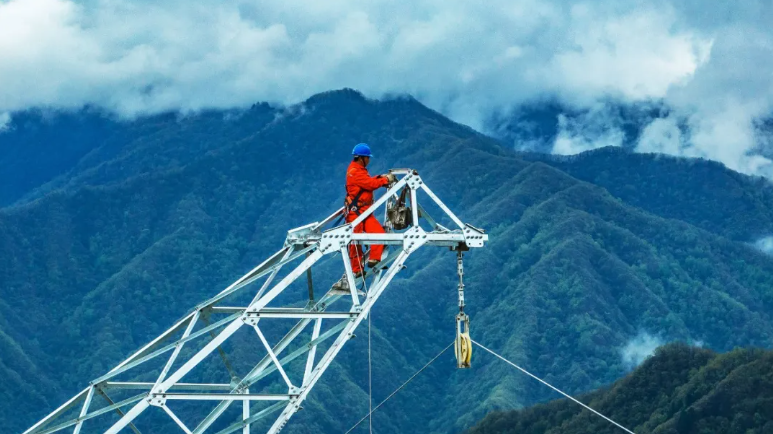

多数塔位深藏于无路深山,需徒步2小时以上方能抵达。加之汛期连绵降雨、冬季冰雪封山,建设者们拓荒而行,每一步都是极限挑战。


针对山区监管难题,项目创新打造“空中无人机巡查+地面智能监控+移动布控球”立体化管控模式,利用太阳能智能监控实现施工全过程全天候在线值守,现场监管覆盖率达100%,彻底打通山区安全监管堵点,实现全程无违章、零事故。

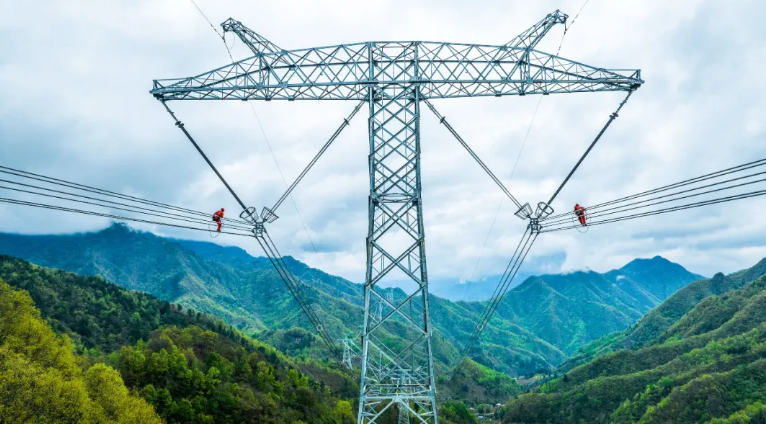

为守护秦巴山区绿水青山,全线架设150条总长300公里的运输索道,变“开路”为“架桥”,以架空运输减少万余平方米的山体扰动,实现工程建设与生态保护和谐共生。

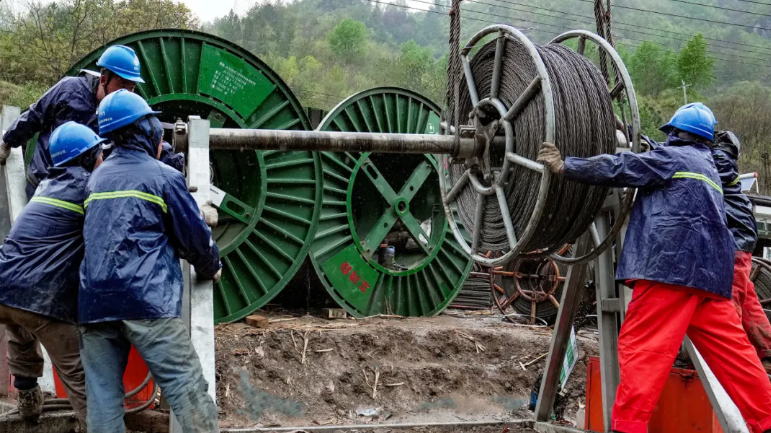

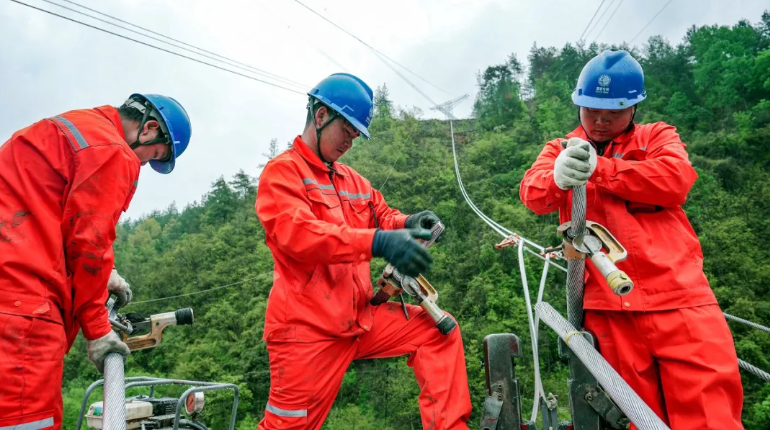

面对40余天的暴雨汛期,建设者利用无人机吊运构件、轻型履带车接力运输、大型移动电源供电。一系列技术创新破解30余处运输堵点,确保铁塔材料供应不断档。

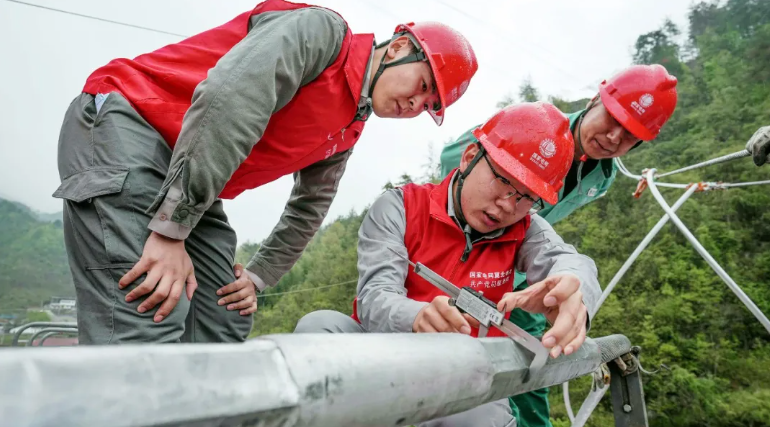

项目坚持精益管理,190基基础声测管检测合格率均达100%。在险峻的山区环境中,全过程配备专员旁站监督,细化每一道施工工序,以匠心筑牢精品工程根基。

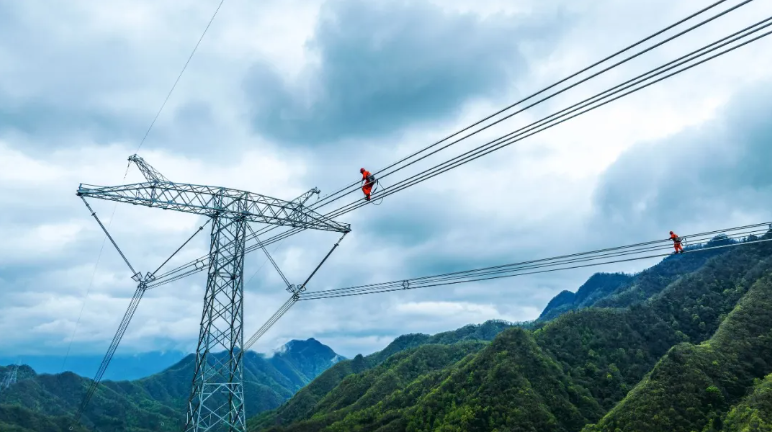

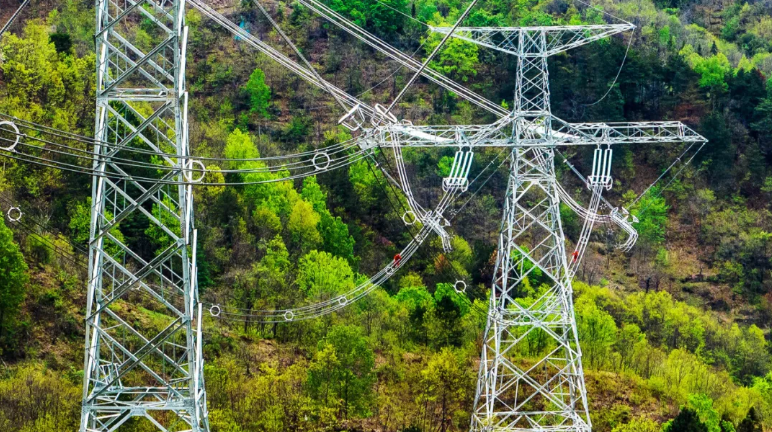

项目成功跨越多条高压输电线路及包茂高速等交通枢纽,跨越档距达700-800米。参建人员主动对接、超前谋划,多专业反复论证优化施工方案,为工程高效推进扫清了全部障碍。


这条能源大动脉投运后,每年将输送清洁能源超360亿千瓦时。源源不断的绿色动能,将有力推动“双碳”目标落地,助力华东地区经济社会高质量发展。北京送变电公司将继续坚守初心、精益求精,全速推进工程收尾、验收工作,以一流精品工程彰显能源建设的央企使命。
