直流“破冰”首战告捷
作者:白建华 评论(0) 标签:
分享到:
2月28日,受新一轮寒潮影响,河北承德丰宁地区出现明显雨雪天气,多条输电线路出现不同程度覆冰情况,严重影响电网安全稳定运行。

国网承德供电公司积极应对此轮低温雨雪冰冻天气,第一时间启动应急响应,科学调整电网运行方式,加强电网运行监控和设备运维,严格落实24小时值班值守制度,应急抢修队伍、物资和应急基干分队前置部署,随时待命,全力保障民生和重要用户供电。

28日5时18分,110千伏道马线运行异常。国网丰宁县供电公司员工立即开展巡视,发现110千伏道马线110号-158号杆存在线路覆冰情况。经国网承德供电公司初步研判,系覆冰引起导线弧垂增大,且雨雪冰冻持续导致覆冰不能消退,影响线路运行。

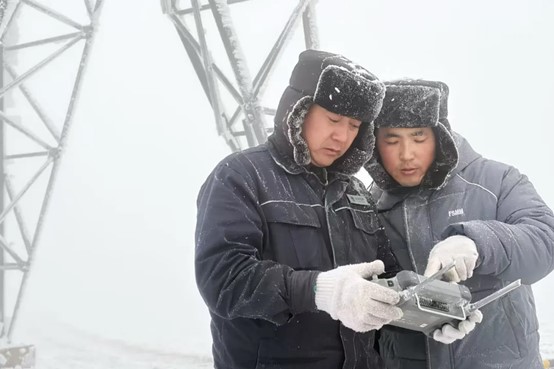

▲2月28号,国网丰宁县供电公司输电运检班员工进行线路巡视(王铮摄)

国网承德供电公司立刻启动110千伏道马线直流融冰预案,结合前期预案演练情况,组织相关专业人员共计87人,于28日7时30分集结完毕后分别前往220千伏五道营变电站与110千伏马镇变电站。

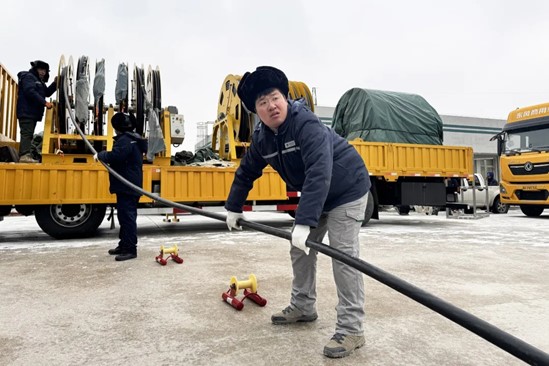

▲2月28日,国网承德供电公司员工在220千伏五道营变电站进行融冰电缆敷设(魏明良摄)

在220千伏五道营变电站,该公司成立现场指挥部,搭建通讯联络和临时保障,组织各专业人员协同配合,按照规范流程,启动直流融冰车进行升流融冰。本次作业是国网冀北电力所辖范围内首次全自主实施的直流融冰实战应急作业,通过直流融冰装置,克服了地形、天气等环境因素影响,在人力、无人机无法到达指定点位的情况下,成功开展全线路、多里程融冰,大大提升了除冰效率。

3月1日5时46分,110千伏道马线直流融冰作业顺利完成,线路运行恢复正常。

参与讨论,请先 登录 | 注册

更多评论...
 热门文章
冀北电力:燃煤机组调峰运行方法专利
评论(0)  2026年3月18日
绿电赋能,畅行未来
评论(0)  2026年3月17日
构网技术闯进 “京圈”,护航首都供电
评论(0)  2026年3月16日
大同—怀来—天津南特高压(冀北段)复工
评论(0)  2026年3月15日
追风逐日 “绿”动京津冀
评论(0)  2026年3月14日
国网大城供电开展节后收心系列活动
评论(0)  2026年3月13日
直流“破冰”首战告捷
评论(0)  2026年3月12日
“十五五”国网将投运15项特高压工程
评论(0)  2026年3月11日
国家电网发布新能源高质量发展十项举措
评论(0)  2026年3月10日
“绿色希冀”做底色 物资供应“不打烊”
评论(0)  2026年3月9日
电网人迎战雨雪保供电
评论(0)  2026年3月8日
合作伙伴 | 友情链接
中石油 能源界 中石化 科士达 中海油 国家电网 华能
华电 国电 贸促会 中国核能行业协会 能源化工学会 国家煤炭工业协会 国家电力企业联合会
中石油和化学工业联合会 中国走出去 人民能源 新华能源 中国能源网 中新网能源 中国网能源频道
新浪 搜狐
版权所有© 新能源经贸观察 《新能源经贸观察》杂志 国内统一刊号 / CN10-1125/F
地址 / 北京市东三环中路乙10号 艾维克大厦24层2418 邮编 / 100022 电话 / 010-65667120-8181
